앱 개발 기간, 업체마다 말이 다른 '진짜' 이유 3가지 (현직 대표가 공개)

앱 개발 기간이 업체마다 2개월에서 12개월로 차이나는 구조적 이유 3가지를 현직 개발사 대표가 공개합니다. 기능 복잡도, 디자인 범위, 테스트 기간에 따른 정확한 일정 산출법과 일정 지연을 방지하는 실전 노하우를 알려드립니다.

에그코드
9 min read
#앱개발기간#앱개발일정#앱제작기간#앱개발의뢰#앱개발#앱제작#어플개발#앱개발비용#앱개발견적#앱기획#앱개발업체#외주개발#IT외주#부산앱개발#앱외주

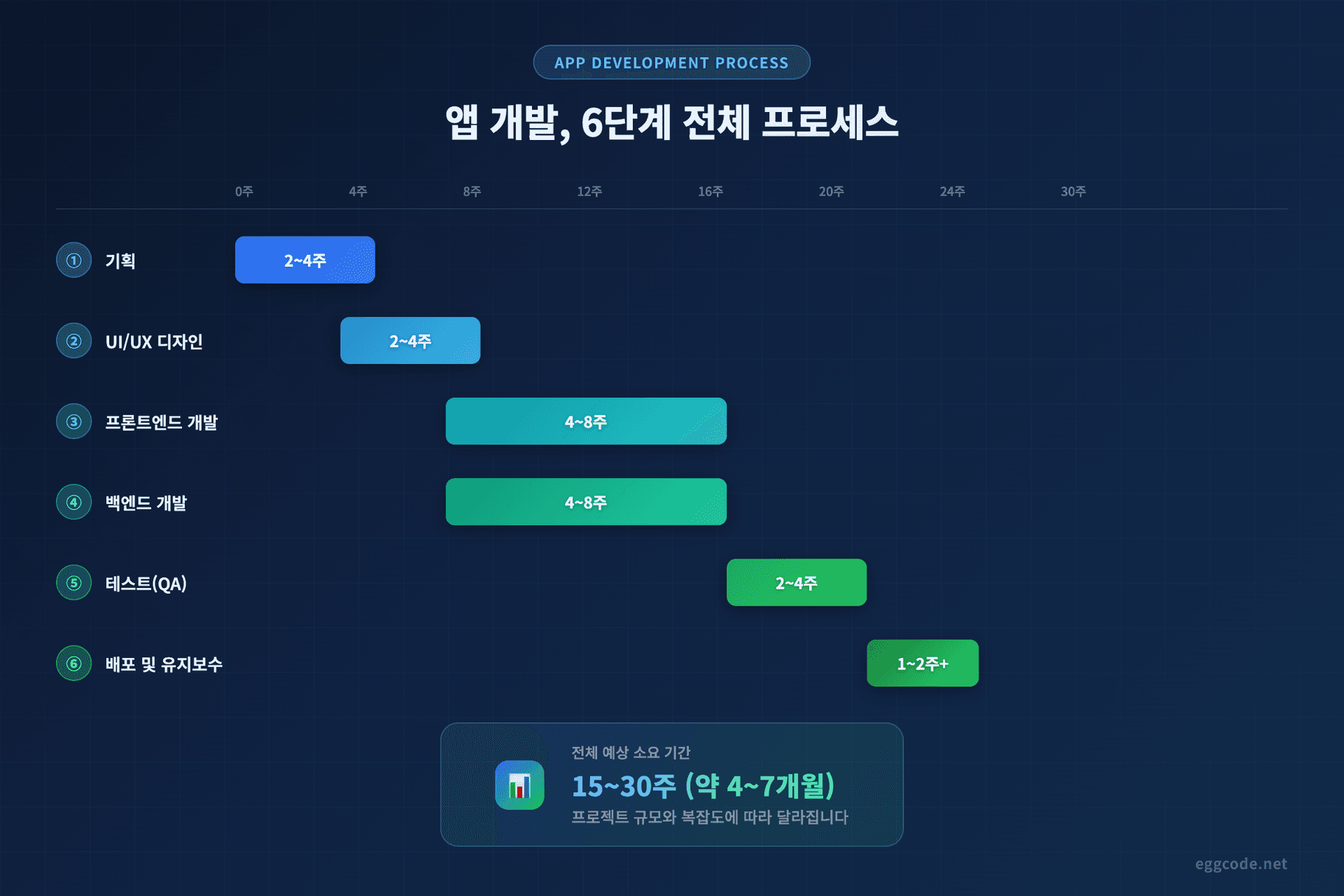

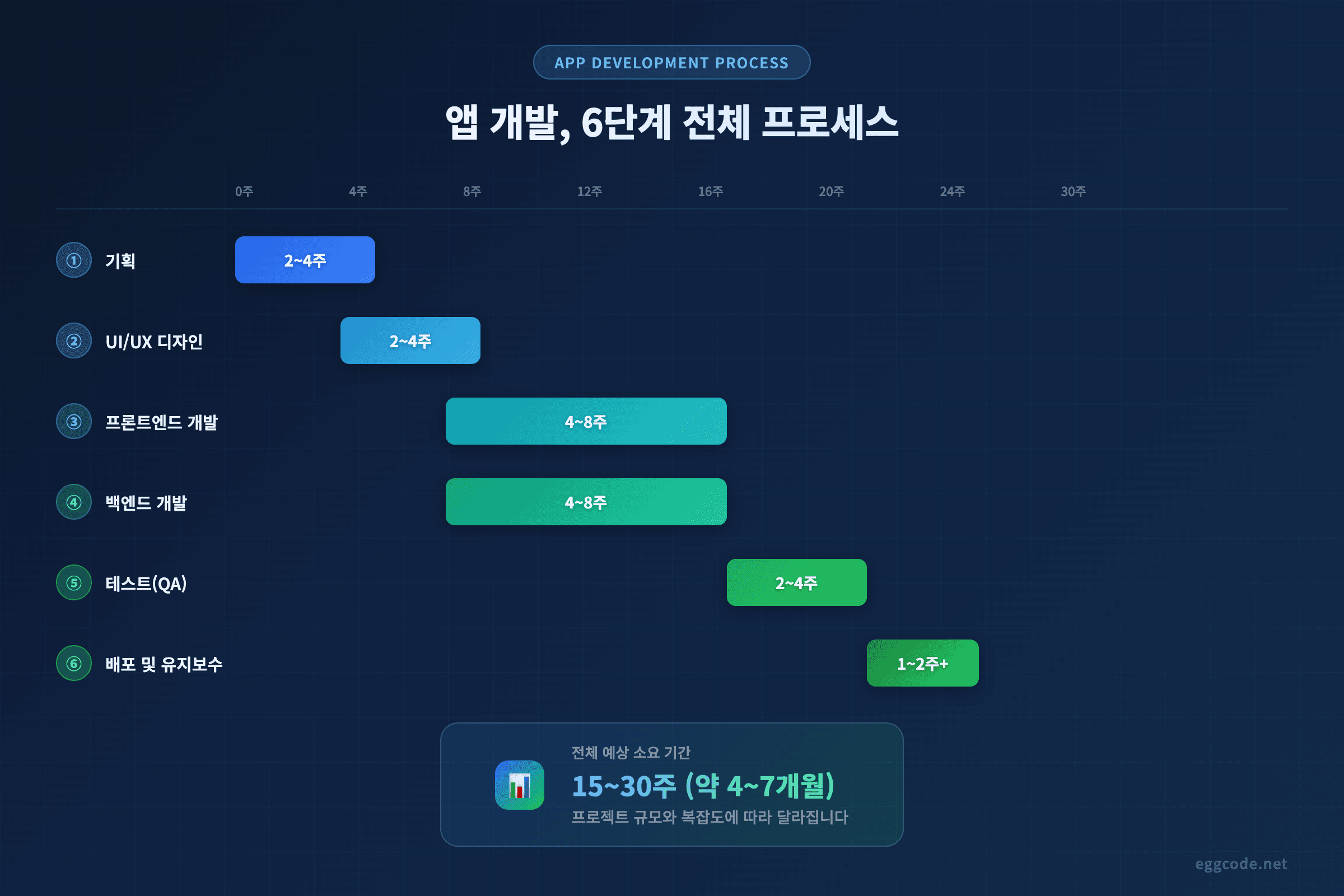

앱 개발 기간 6단계 전체 프로세스 기획 디자인 개발 테스트 배포
앱 개발, 6단계 전체 프로세스

"앱 개발 기간이 얼마나 걸리나요?"

이 질문에 A업체는 "2개월이면 됩니다", B업체는 "6개월은 잡으셔야 합니다"라고 답합니다. 같은 앱인데 왜 3배나 차이가 날까요?

결론부터 말씀드리면, 둘 다 거짓말이 아닙니다. 다만 "앱 개발"이라는 단어에 포함된 범위가 완전히 다릅니다.

안녕하세요. 자체 서비스를 직접 운영하는 개발사, 에그코드입니다. 재계약률 90%, 납기 준수율 98%를 유지하고 있는 팀입니다.

저희는 StayFlow(하루 10만 건 데이터 처리, 99.9% 가동률)와 클린하루(고객 만족도 4.9)를 직접 기획하고 개발하고 운영하고 있습니다. 앱 개발 기간이 왜 업체마다 다른지, 그 구조적인 이유 3가지를 공개합니다.


1. "포함 범위"가 다르면 앱 개발 기간도 달라집니다

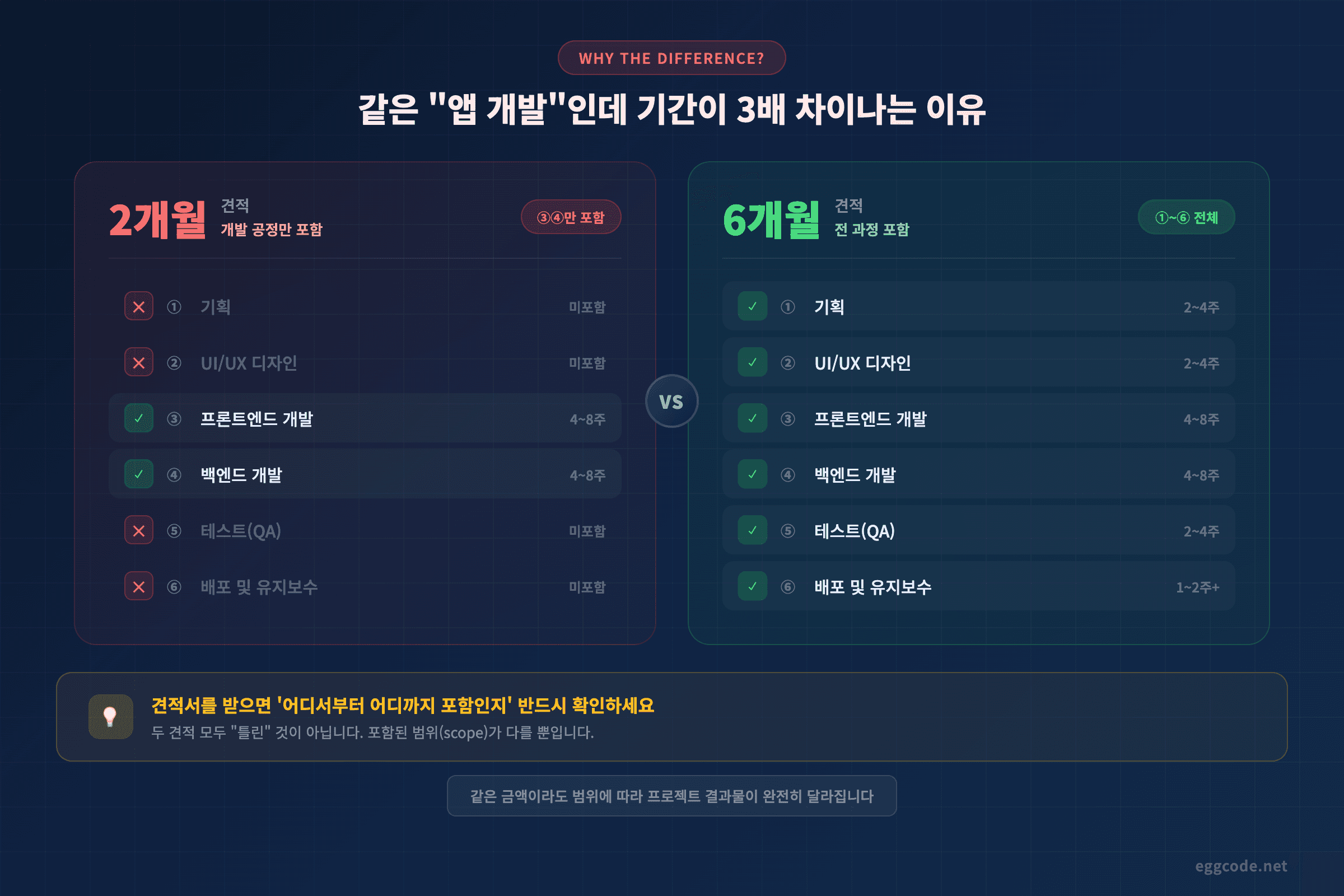

앱 개발 기간 포함 범위별 비교 2개월 vs 6개월 차이
같은 '앱 개발'인데 기간이 3배 차이나는 이유

앱 개발 기간이 업체마다 다른 가장 큰 이유는 "어디서부터 어디까지를 앱 개발이라고 부르느냐"가 다르기 때문입니다.

앱을 만드는 전체 과정은 6단계입니다.

① 기획 — 어떤 기능을 만들지, 화면 흐름은 어떻게 할지 정리 (2~4주)

② UI/UX 디자인 — 실제 화면을 디자인하고 프로토타입 제작 (2~4주)

③ 프론트엔드 개발 — 사용자가 보는 화면 구현 (4~8주)

④ 백엔드 개발 — 서버, 데이터베이스, API 구축 (4~8주)

⑤ 테스트(QA) — 기능·부하·호환성·보안 테스트 (2~4주)

⑥ 배포 및 유지보수 — 앱 스토어 등록 + 출시 후 안정화 (1~2주 + 유지보수)

2개월이라고 말하는 업체는 ③~④만 이야기하는 겁니다. 6개월이라고 말하는 업체는 ①~⑥ 전체를 이야기하는 겁니다.

저희 에그코드는 견적 상담 시 ①~⑥ 각 단계별 소요 기간을 분리해서 안내합니다. "대략 3~4개월이요"가 아니라, 단계별 주 단위 일정표를 제공합니다. 앱 개발 기간을 정확히 알아야 사업 일정을 잡을 수 있으니까요.


2. 기능 복잡도가 앱 개발 기간을 결정합니다

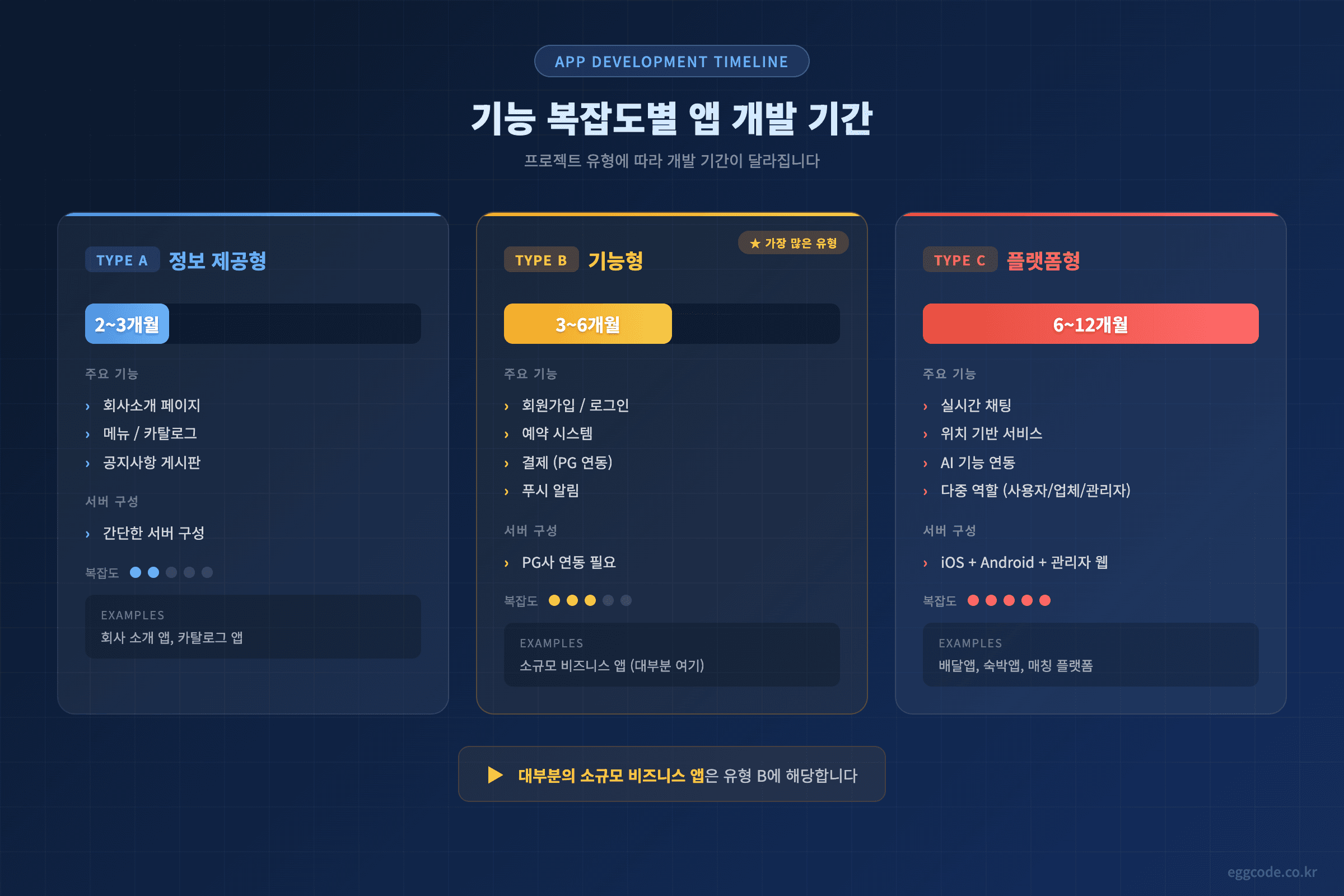

앱 개발 기간 기능 복잡도별 비교 정보형 기능형 플랫폼형
기능 복잡도별 앱 개발 기간 비교

두 번째 이유는 기능의 복잡도입니다. 같은 "앱"이라도 어떤 기능이 들어가느냐에 따라 앱 개발 기간이 완전히 달라집니다.

유형기간포함 기능예시
A. 정보 제공형2~3개월회사소개, 메뉴, 공지사항카탈로그 앱
B. 기능형3~6개월회원가입, 예약, 결제, 알림소규모 비즈니스 앱
C. 플랫폼형6~12개월실시간 채팅, AI, 다중역할배달앱, 숙박앱

"앱 하나 만들어주세요"라는 요청이 유형 A인지 C인지에 따라 개발 일정이 4배 차이납니다.

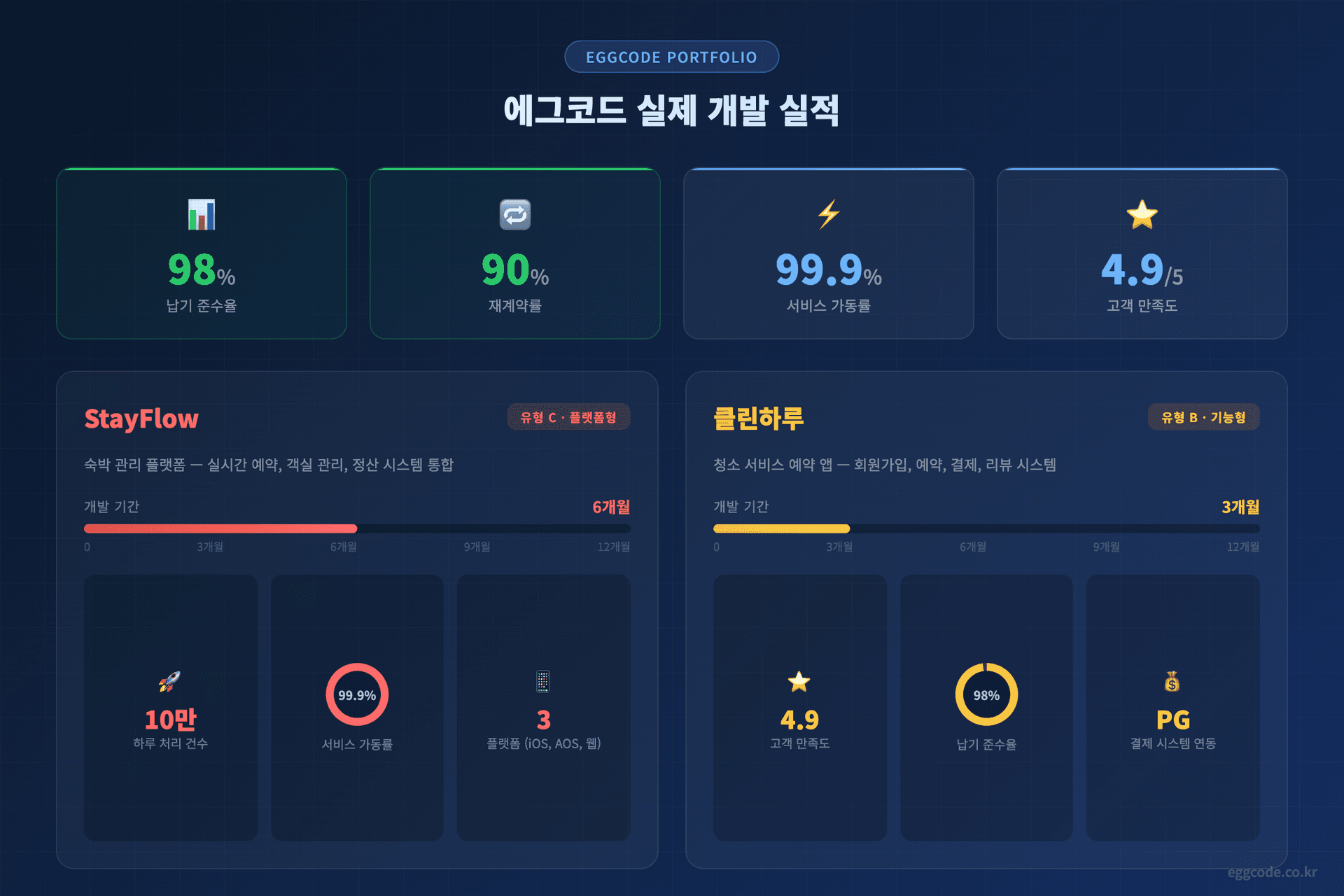

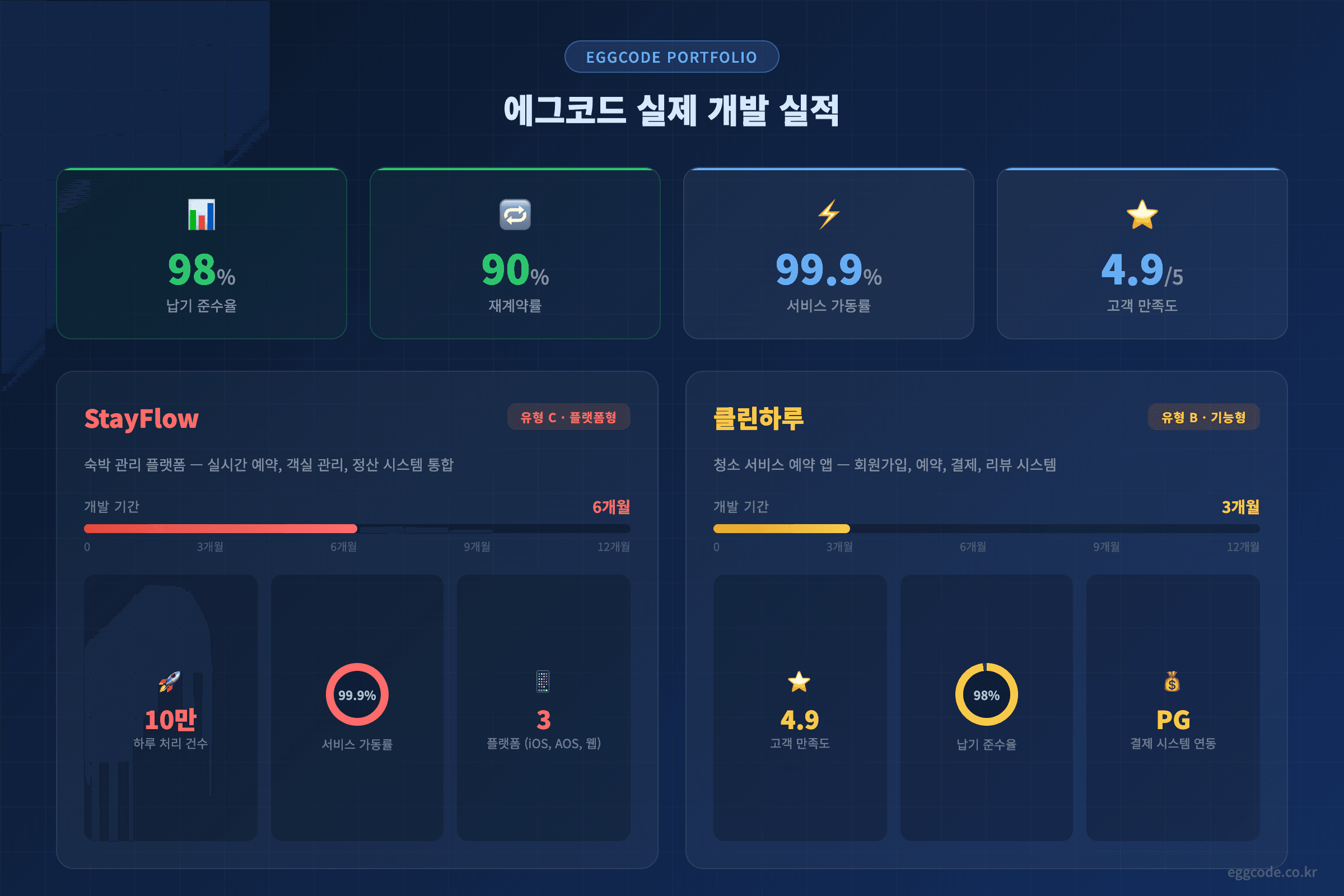

에그코드 StayFlow 클린하루 실제 개발 기간 실적 데이터
에그코드 실제 개발 실적 — StayFlow 6개월, 클린하루 3개월

저희 에그코드는 StayFlow(유형 C, 실시간 데이터 처리 + 다중 역할)를 6개월, 클린하루(유형 B, 예약 + 결제 + 알림)를 3개월에 개발했습니다. 직접 운영해봤기 때문에 "이 기능이면 이 기간이 필요합니다"라고 정확하게 말씀드릴 수 있습니다.


3. 기획 없이 시작하면 앱 개발 기간이 2배로 늘어납니다

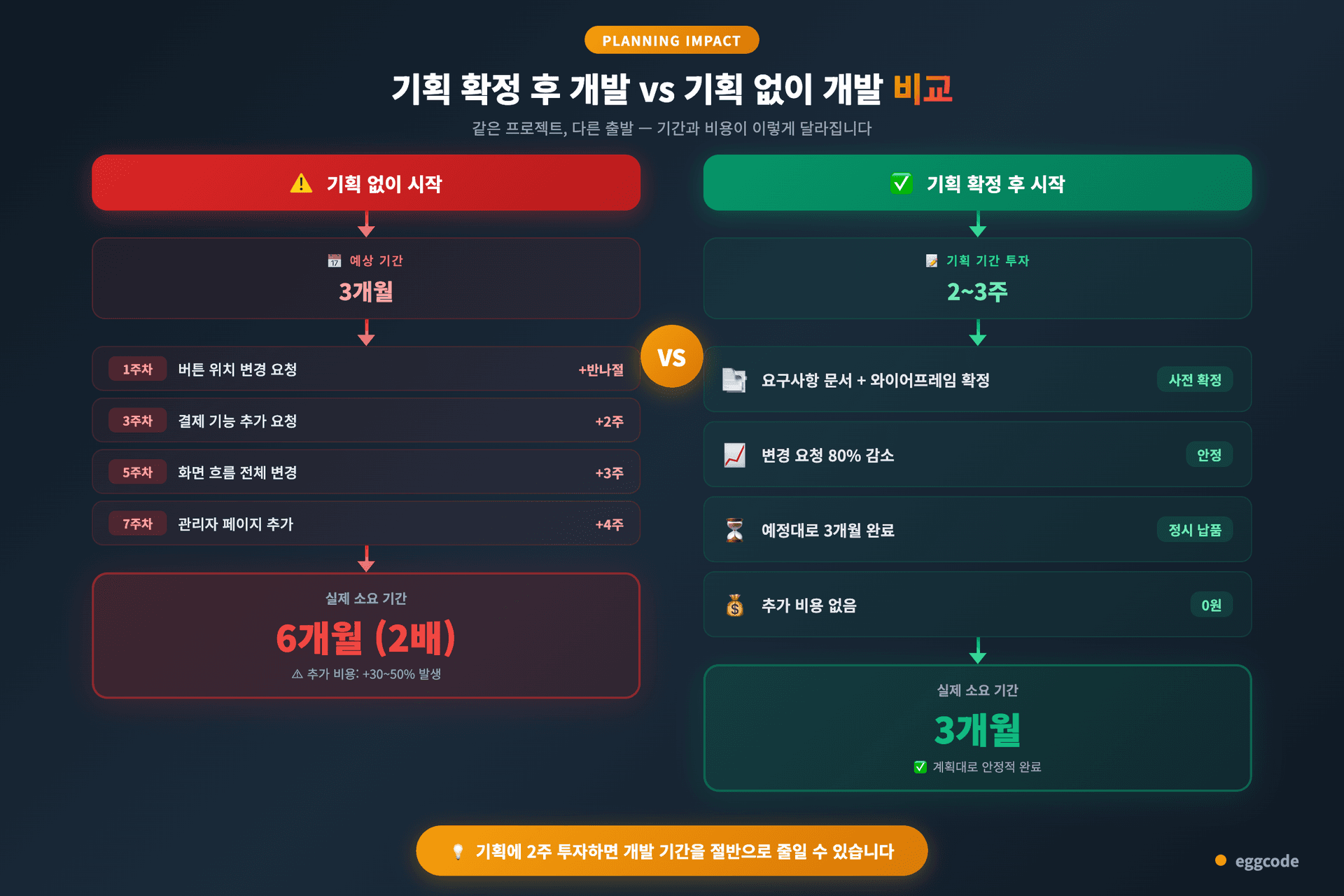

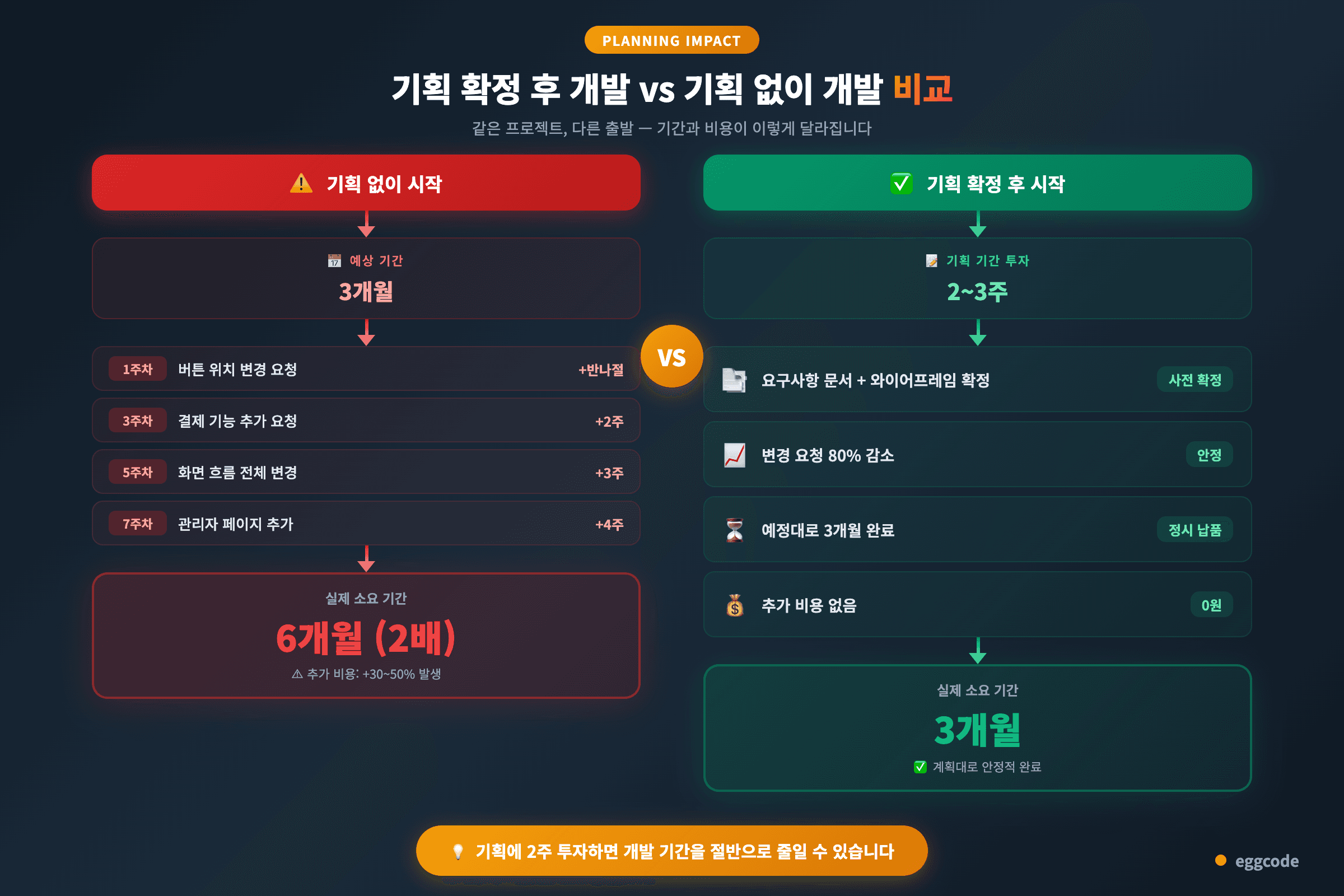

앱 개발 기간 기획 확정 vs 미확정 비교 기간 2배 차이
기획 확정 후 개발 vs 기획 없이 개발 — 기간과 비용 비교

세 번째, 가장 많은 분들이 겪으시는 문제입니다. 기획을 확정하지 않고 개발부터 시작하는 것.

"기획은 됐으니 빨리 개발만 해주세요." 이렇게 시작하면 개발 도중 변경 요청이 폭발합니다.

실제 패턴:

  • 1주차: "이 버튼 위치 바꿔주세요" → 반나절
  • 3주차: "결제 기능도 넣어주세요" → +2주
  • 5주차: "화면 흐름을 전체적으로 바꾸고 싶어요" → +3주
  • 7주차: "관리자 페이지도 필요해요" → +4주

원래 3개월이면 끝날 프로젝트가 6개월이 됩니다. 추가 비용도 30~50% 더 발생합니다.

반대로, 기획에 2~3주를 투자하면 개발 중 변경 요청이 80% 이상 줄어듭니다. 앱 개발 기간을 줄이는 가장 확실한 방법은 역설적으로 기획에 시간을 더 쓰는 것입니다.

저희 에그코드는 납기 준수율 98%를 유지하고 있습니다. 비결은 개발 실력이 아니라 기획 단계에서 90% 이상을 확정하고 시작하기 때문입니다. "빨리 시작하자"보다 "제대로 시작하자"가 결국 앱 개발 기간을 단축하는 길입니다.


마무리하며

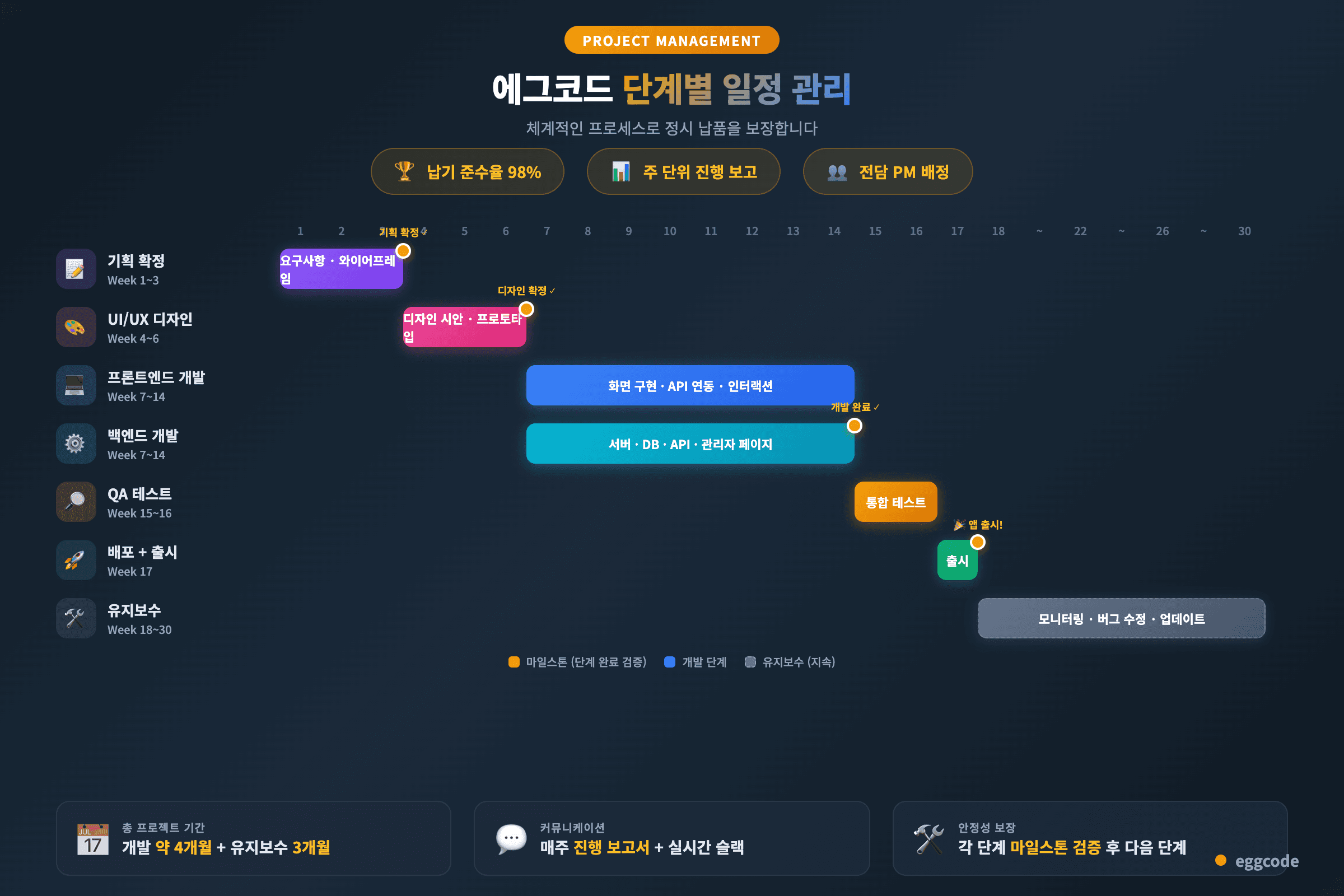

에그코드 단계별 일정 관리 간트차트 납기 준수율 98%
에그코드 단계별 일정 관리 — 납기 준수율 98%

앱 개발 기간이 업체마다 다른 건 "거짓말"이 아닙니다. 포함 범위가 다르고, 기능 복잡도가 다르고, 기획 완성도가 다른 것입니다.

저희 에그코드는 상담 시 이 3가지를 먼저 확인하고, 단계별 주 단위 일정표를 제공합니다. "대략 3~4개월이요"라는 애매한 답변 대신, "기획 3주 → 디자인 3주 → 개발 8주 → 테스트 2주 → 배포 1주, 총 17주"처럼 구체적으로 안내합니다.

정확한 일정이 정확한 사업 계획을 만듭니다.
